Skip to content Skip to sidebar Skip to footer

All Posts

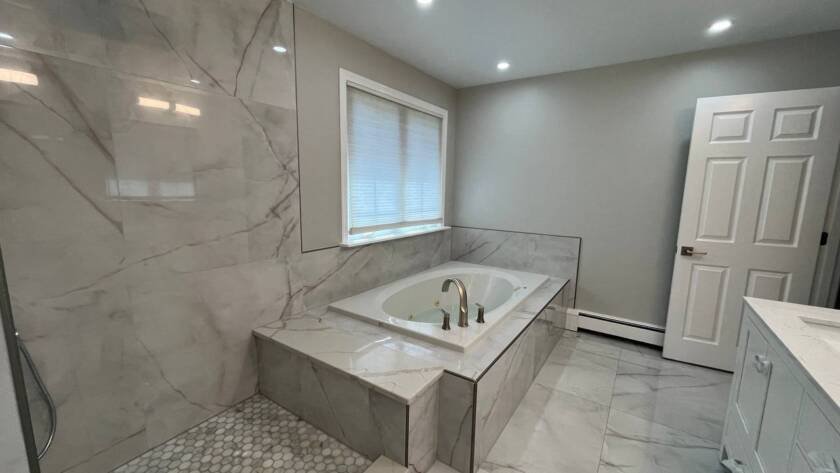

完工:步入式淋浴的六角马赛克地面、线性排水槽和浴缸台

Canton 主卫翻新案例:把步入式淋浴做大,淋浴墙、浴缸台和地面换成大理石纹砖,双台盆柜一并换新

这是 Canton 一栋住宅的主卫。浴室里有一个按摩浴缸、一个步入式淋浴、一排双台盆柜,马桶在旁边单独的一间里。这次翻新,最主要的一项改动,是把淋浴做大。 这次要解决的事 主卫的面积是固定的,淋浴要做大,就不能只换砖:淋浴的底、墙里的管子、排水和阀门都要重做,旁边按摩浴缸的台面也要跟着重新贴砖。所以这个工程动的是整个湿区,不是只换表面。 我们怎么做 先拆。旧淋浴、墙砖地砖、镜子、五金、浴室柜、马桶和灯具都拆掉。淋浴区以外的墙,原来的墙砖拆掉后换成石膏板,批灰、刷漆。 然后做看不见的部分。新淋浴先做底:铺一层防水衬垫,再用水泥砂浆做出带坡度的底座;淋浴的墙面上水泥板,做防水;排水和阀门换新。浴室地面也先铺一层水泥板,再贴砖。这些东西贴完砖就全在里面了,所以开工前最该问施工方的,就是这一层怎么做。 再贴砖。淋浴墙用大块的大理石纹砖,一整片贴上去,缝很少;淋浴地面是六角小马赛克,有一条线性排水槽;墙上留了一个壁龛,里面贴的也是六角马赛克。按摩浴缸台和它后面那圈墙,同样贴大理石纹砖;整间浴室的地面是大块的浅色大理石纹地砖。 完工:步入式淋浴的六角马赛克地面、线性排水槽和浴缸台 完工:淋浴墙上的壁龛和顶喷 淋浴里装了一个大顶喷,墙上还有一个手持花洒;浴缸的龙头换了新的。 台盆是一整排的双台盆柜,白色柜体、大理石纹台面、两个台盆,合约写的宽度是 96 英寸(约 2.4 米),水管、龙头和下水都是新的。柜子上方是一面通长的大镜子,镜子上方有两盏条形壁灯,各对着一个台盆。天花装了嵌入式灯,换了排风扇,开关和插座也换了新的。 完工:双台盆柜、通长镜子和两盏条形壁灯 马桶间是单独的一小间,窗开在侧面。马桶换成了高配的款式,墙上装了遥控面板,旁边靠近地面留了一个防漏电插座。地面铺的是和主浴室同一种大理石纹地砖。 完工:单独的马桶间 最后装踢脚线,天花、墙面、门和窗套刷漆。 合约里的节点是:先拆除,做框架、水电,贴完砖,最后由业主验收。这个工程不到三周就做完了。 完工后 淋浴墙、浴缸台和地面是浅色的大理石纹,其余的墙面刷成浅灰色。砖的大小不同——大板贴淋浴墙,小马赛克铺淋浴地面和壁龛。淋浴区是步入式的,从浴室里就能看到顶喷和壁龛;窗在浴缸那一侧,光线直接照到浴缸台和墙砖上。 完工:台盆、按摩浴缸台和淋浴同框 同类业主可以参考的 3 点 淋浴要做大,就把旁边的东西一起算进去。浴缸台、窗和门的位置是固定的,淋浴往哪边扩、浴缸台留多宽,要在框架阶段定下来,等贴砖时再挪就晚了。 步入式淋浴没有门挡水,地面的坡度和排水槽的位置更要在做底座的时候做对。底座和防水做完、贴砖之前,请施工方拍照留底。 壁龛、马桶旁边的插座、镜子和壁灯的位置,要在封墙之前定。封了再加,只能开洞返工。

Read More

完工:悬挂台盆柜、浴缸和白色斜顶

Milton 斜顶浴室翻新案例:拆开斜顶墙和地板,浴缸区墙面和斜顶一起做防水,重做浴缸和台盆区

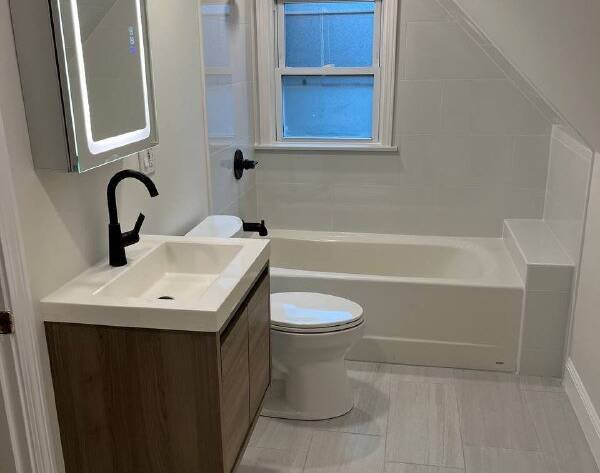

这间浴室在 Milton 一栋住宅的上层,屋顶斜下来,一直压到浴缸上方。同一栋房子的一楼浴室是另一份合约,这里只讲这间斜顶浴室。 原来的问题 原来的样子很典型:墙面贴白色长方砖,浴缸靠窗,一端带一个砌出来的台阶,旁边是立柱式的台盆,地上是米色小方砖。这些东西拆掉重做不难,难的是浴缸上方那一片斜顶:淋浴的水汽和水花会直接打到顶面上,要重新做防水,就得先把墙、斜顶、地板都打开,看清里面是什么,再决定怎么做。 拆之前:斜顶下的旧浴缸和立柱式台盆 我们怎么做 先拆。墙砖、旧浴缸、立柱盆都拆掉,旧地板掀开,露出里面的结构。拆开之后能看到几样东西:斜顶里面塞着粉色的玻璃棉保温,窗边的墙里有供水管和一根黑色的排水立管,地板掀开后,龙骨之间也塞着保温棉,马桶的排水法兰就在地板下面。这些都是封上之后看不到的东西,所以拆开后才看得清管路怎么走。 拆开斜顶,里面是粉色玻璃棉保温 窗边墙里的供水管和排水立管 然后是防水。浴缸区的三面墙和上面那段斜顶,先上水泥板,接缝贴带,再整面刷上红色的防水层。照片里浴缸区满墙满顶的红色,就是这一层。因为斜顶一直延伸到浴缸上方,顶面也是淋浴会淋到的地方,所以顶面和墙面是一起做的,不是只做到墙的高度就停。浴缸区以外的旧墙砖,换成了石膏板,批灰刷漆。地面也是同样的做法:先铺一层板,再整面刷防水。 浴缸区三面墙和斜顶一起刷红色防水层 地面整面刷防水层 窗框周围换成了白色的 PVC 窗套,窗边最容易积水汽,窗套不吸水,不容易发霉。 防水做完才开始贴砖。浴缸区的墙面和顶面贴白色砖,一直贴到斜顶上;地面铺浅灰色的长条砖,再装白色踢脚线。新浴缸装进去,一端依然带一个台阶式的平台。 最后是细部:装一个悬挂式的木纹台盆柜,配白色台面和黑色龙头;装带灯的镜子;天花装嵌入式灯,换了排风扇;淋浴花洒、龙头面板、毛巾杆和门后的挂钩都是黑色的。 完工后 完工后的斜顶浴室,整体是浅色的:白色的墙和斜顶,浅灰色的地面,一个白色的浴缸,黑色的五金成为唯一的深色点缀。台盆柜是悬空的,下面的地面露出来,小空间里看起来没那么挤。 完工:悬挂台盆柜、浴缸和白色斜顶 同类业主可以参考的 3 点 斜顶压到淋浴上方,顶面也要做防水。别只看墙面做到多高,要问清楚顶面做不做、做的是什么。拆开之后拍的照片,是你日后判断防水做没做的依据。 墙、斜顶、地板这三处,拆开之前没人能完全知道里面是什么。开工前和施工方说好:打开之后看到的情况,怎么处理、要不要停下来商量。 灯、镜子和排风扇的位置,在封斜顶之前就要定。斜顶上的嵌入式灯和平顶不一样,位置要在封板前画线,封上之后再改,只能重新开洞。

Read More

完工:白色斜顶、嵌入式灯和浅色地面

Arlington 阁楼改造案例:拆掉木板墙和旧地板,做成一整层明亮的空间

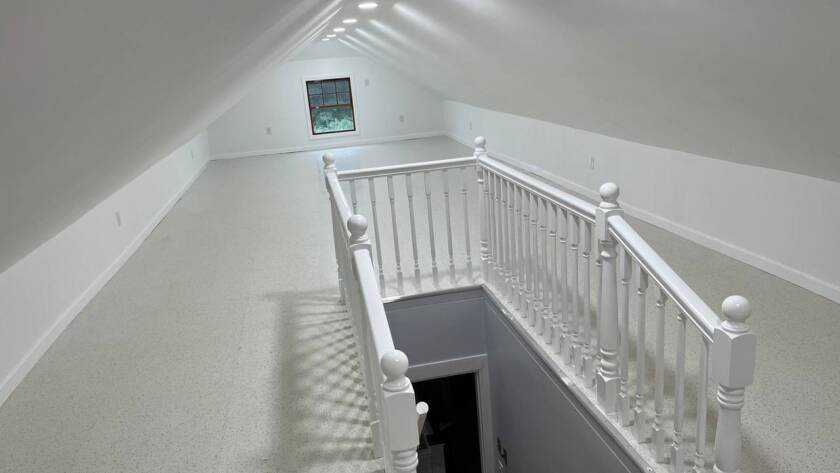

这是 Arlington 一栋住宅的阁楼改造。同一份合约里还有一间卫生间的翻新,这里只讲阁楼。 原来的问题 阁楼原来是一间典型的老阁楼:墙面和天花钉着一层木板,地面是旧的乙烯基地板,连楼梯踏板上也贴着一些乙烯基片。保温、平整的墙面和地面、灯和插座,都需要从头做。 拆之前:墙和天花钉着旧木板,地面是旧乙烯基地板 我们怎么做 先拆。天花和墙面的木板全部拆掉,旧乙烯基地板拆掉,楼梯上的乙烯基片也清掉了。拆完阁楼只剩木结构,这时才看得清里面是什么样子。 然后是电。换掉天花的灯具,墙上加装六个插座。这一步必须在封石膏板之前做完,所以合约里的付款节点也放在"拆除和电路完成之后"。 阁楼两侧各做一道 24 英寸(约 60 厘米)高的矮墙,把斜顶最低、人站不直的那一段收起来,也给后面的保温和石膏板留出一个规整的收边。合约里写得很明白:矮墙后面的空间不装检修门。这一点后面会再提。 接下来是保温。这一步是别家做的,不在我们的合约里;照片里能看到屋顶斜面喷了泡沫保温。保温做完,我们才能封板。 屋顶斜面喷泡沫保温,两侧矮墙框架 保温之后,天花和墙面装石膏板、批灰、打磨、刷漆,装踢脚线,门和窗的套线一起刷白。这一步看着简单,其实是一道一道的细活:石膏板的接缝要批平、打磨、再批,灯的位置、插座的位置都要提前留好,不然封上去就只能再开洞。 封石膏板、批灰阶段 地面是这个工程的最后一块。先铺一层 1/4 英寸的底层板找平,再铺乙烯基地板——这是合约里的可选项,业主选了。 铺底层板找平 回头看这个工程的顺序:拆、电、矮墙框架、保温、石膏板、刷漆、地面,每一步都要等前一步做完。合约里的付款节点就是照这个顺序排的:先是拆除和电路完成,再是框架和石膏板完成,最后是整个阁楼完成。 工期方面,这个工程 8 月底开工,10 月底收尾,大约两个月。 完工后 阁楼成了一整个明亮的大空间:斜屋顶和墙面刷成白色,天花一排嵌入式灯,浅色地板,从楼梯口上来,视线一直通到对面的小窗。矮墙把斜顶最低的一段收得很整齐。站在楼梯口往里看,天花上的嵌入式灯沿着斜屋顶排成一线,浅色的地面把光线反射得很均匀,阁楼看起来比实际更开阔。 完工:白色斜顶、嵌入式灯和浅色地面 完工:通往阁楼的楼梯 同类业主可以参考的 3 点 保温是另一个工种,他没做完,石膏板就封不了。开工前问清楚:保温谁来做、什么时候做,把这一步排进整个工期里。 矮墙后面的空间,要不要能进去?这个工程合约写明不装检修门。如果你想以后放东西或检查,开工前就要说,封了之后再开口很麻烦。…

Read More

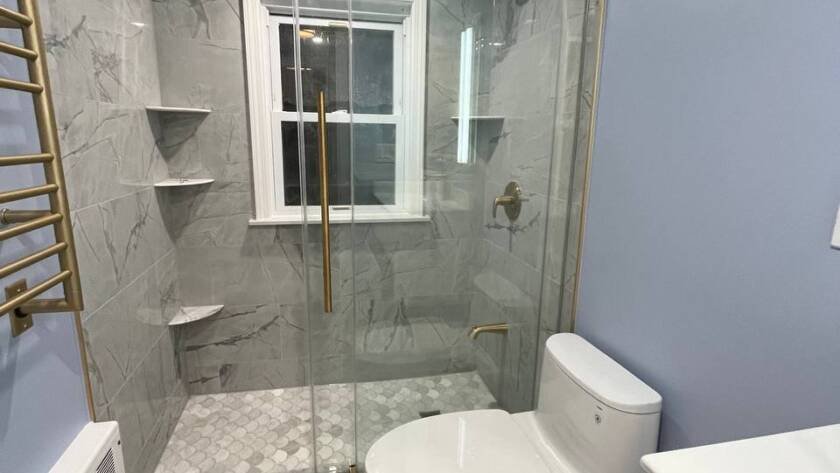

完工:淋浴间的推拉玻璃门、金色五金和六角砖地面

Lexington 两间浴室一起翻新案例:一间换成玻璃推拉门淋浴,一间换新浴缸,大块砖贴到顶

这是 Lexington 一户人家里两间浴室的翻新,同一个施工周期里做完。两间原来都是浴缸加白色瓷砖墙的传统格局,翻新之后走了两条路:一间拆掉浴缸,改成带玻璃推拉门的淋浴;另一间继续用浴缸,换了新的,墙面换成大块砖。下面不按楼层分,按外观分:带玻璃门、金色五金的叫「淋浴间」,保留浴缸、灰色墙砖的叫「浴缸间」。 原来的问题 淋浴间原来是绿色的墙漆,浴缸一侧贴白砖,中间有一条玻璃马赛克的腰线,深色的浴室柜,地上是小马赛克砖。浴缸间原来是米色的地砖,花岗岩台面的浴室柜,旁边还立着一个高柜,浴缸周围也是白砖。两间的共同点是:墙面是一块一块的小砖,缝多;浴缸占满了一整侧。 淋浴间拆之前:绿色墙漆、旧浴缸和深色浴室柜 浴缸间拆之前:旧浴缸和花岗岩台面浴室柜 我们怎么做 先拆:旧瓷砖、旧浴缸、旧浴室柜都拆掉。浴缸间拆开之后,窗边的框架露出来;浴缸周围的墙面上了水泥板,再整面刷上红色的防水层,窗边、转角也刷到。照片里那层鲜红色,就是防水层。 浴缸间:浴缸周围的墙面上水泥板 浴缸间:窗边也刷到的红色防水层 地面这一步,其中一间铺了橙色的防开裂垫层(照片里橙色那层),垫层铺好再贴砖,砖层下面有一层缓冲,不容易跟着基层一起裂。 防水做完,开始贴砖。两间的淋浴墙都是灰色带纹理的大块砖,一直贴到顶,大块砖缝少,也更好擦。两间都在淋浴墙的转角装了置物架,洗发水、沐浴露有地方放,不用另外挂篮子。 淋浴间的地面是大块六角砖,砖缝里有一道金色的线;淋浴区的地面则是小块的菱形马赛克。小块砖拼出来的淋浴地面更容易做出排水需要的坡度。淋浴区装了推拉玻璃门,门轨、拉手和花洒、龙头面板都是金色的,浴缸间是银灰色的。浴缸间新装了白色的浴缸,花洒是方形的,天花有一盏嵌入式灯照着浴缸。 两间都换了新的浴室柜、带灯的镜子,镜子带嵌入式的插座,还装了毛巾加热架:淋浴间是金色的,浴缸间是不锈钢的。 工期方面,这个工程不到一个月就做完了。 完工后 淋浴间一进门就能看到整面的玻璃门和金色的五金,窗户在淋浴的尽头,光线直接打进来;地面的六角砖和淋浴里的小马赛克是两种尺寸的砖,但用的是同一个色系。浴缸间是浅灰色的整面墙,没有腰线,窗边一个嵌入式灯,毛巾架在门边。 完工:淋浴间的推拉玻璃门、金色五金和六角砖地面 完工:浴缸间的新浴缸和到顶的大块砖 同类业主可以参考的 3 点 浴缸周围的墙面,不要只换砖不换底。水泥板加防水层,是砖背后的东西,换新浴缸、新墙砖的时候,这一层最好一起重做。 淋浴地面用小块砖,是因为地面要带坡度往排水口走,小块砖更容易贴合。如果你想要大块砖的地面,要提前和施工方说,让他们按这个方向设计排水。 带插座的镜子、毛巾加热架这种要通电的东西,插座位置在封墙之前定。封了之后再加,就得重新开洞。

Read More

插图:灶台上炒锅冒出的油烟被上方的油烟机吸走

方太、老板、樱花油烟机怎么选?波士顿房主选购指南

波士顿的华人房主问厨房排烟时,最常被问到的三个牌子是 方太 (Fotile)、老板 (Robam) 和 樱花 (Sakura)。这篇文章整理三家厂家自己公开了什么、这些数字该怎么看,以及装机之前我们需要先了解的情况。 先说明身份: 我们是方太在波士顿地区的授权经销商和安装商(5 年、安装 500 多台),也是樱花油烟机波士顿地区授权经销商,并已列入老板(ROBAM)官方经销商地图。三个牌子我们都供货、安装,所以这篇是经销商写的指南,不是中立评测。文中不写价格:油烟机要看过您的厨房才报价。 第一步:先定排烟方式 这一步比品牌更能缩小选择范围。 外排:油烟、油脂和湿气直接排到室外,需要墙面或屋顶有一条通到户外的路径。 内循环(无管道):过滤后把空气放回厨房,是没有排烟路径时的退而求其次。方太在自己的产品页上说明,内循环目前没有统一的评测标准和测试方法,所以内循环的数字要谨慎看(方太 UQS3001)。 下表里的机型,按厂家页面都可以外排安装。 第二步:风量数字要看清是怎么来的 风量是最难直接比较的一项,因为各家公布的并不是同一种数字。 方太公布两个数。一个是实测风量(页面写 “CFM (HVI)” 或 “AHAM 认证”),另一个是更大的 “Max EQUIV. CFM”(等效风量)。方太自己的说明是:等效风量来自它无滤网的 Capture…

Read More

完工:大砖淋浴间和推拉玻璃门

Needham 主卫翻新案例:旧淋浴间拆到框架,重做防水和大砖淋浴

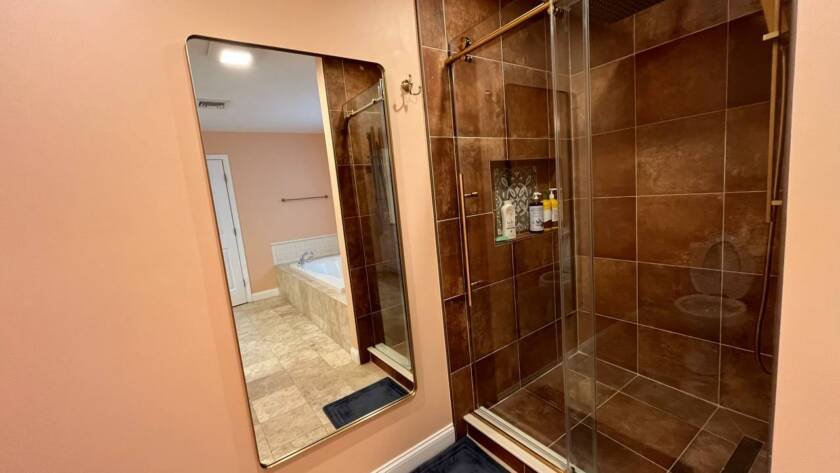

这间主卫在 Needham,里面有双盆浴柜、一个大浴缸,旁边是一个独立淋浴间。业主想动的,就是这个淋浴间。 原来的问题 原来的淋浴是预制壁板加底座的那种款式。这类款式的好处是装得快,坏处是尺寸、出水口位置、有没有壁龛,基本都被那几块板子规定死了;想换大块砖、加壁龛、换一套淋浴系统,通常只能整个拆掉重来。合约写的拆除范围也很具体:淋浴壁板、底座、龙头、阀门,连同相邻的一部分石膏板,全部拿掉。 业主想要的是一个真正的步入式淋浴:整面墙用大块砖,墙上带壁龛,装玻璃门,水龙头换成一套带顶喷和手持花洒的淋浴系统。 我们怎么做 拆干净之后,先做看不见的部分,因为这个淋浴能不能长期不出问题,靠的就是这一层。 第一步是管路。新的阀门和排水先到位,铜管走好,出水口的高度用卷尺量过,再用黄色标记标出来。这套淋浴系统的阀门型号,必须在封墙之前定下来,墙一封再改就是返工。 阀门和铜管预埋 第二步是淋浴底盘。先铺一层 PVC 防水衬垫,再用砂浆做出带坡度的底座,排水用的是沿墙边的一条线性排水槽。 淋浴底盘铺好 PVC 防水衬垫 第三步是墙面。重新搭框架,上水泥板,接缝和螺丝眼逐个补平。壁龛的位置在这一步就留出来,后面贴砖时它已经是一个现成的方洞,不用再去凿墙。 水泥板上墙,阀门这面墙的出水口都已预埋 第四步贴砖。墙面用的是红褐色的大块砖,贴的时候能看到满墙的调平卡扣,一块一块找平;地面也是同色系的大块砖。这些砖是业主自己选的大规格瓷砖。壁龛里贴了一小块图案马赛克,当作点缀。 贴大块砖,满墙调平卡扣 最后装推拉玻璃门,再补墙面、刷漆,换排风扇。合约里还包括淋浴墙的防潮处理和填缝封护,同一份合约还有客卫换马桶、小卫生间刷漆,这里不展开。 这个工程我们在几个关键节点都拍了照:阀门预埋、防水衬垫、水泥板、贴砖中。这些东西完工后全在墙里面,照片是它们存在过的唯一证据。 工期方面,这个工程大约两周就做完了。 完工后 完工后的淋浴间整体是深浅不一的红褐色,砖缝细,金色系的花洒、阀门面板和玻璃门把手互相呼应,地面一条细长的排水槽,壁龛放得下沐浴用品。浴缸没动;洗手台换了新台面(台面由专门的台面公司做,龙头和下水是我们装的),淋浴旁的大镜子拆掉,整间浴室重新刷了漆。浴室外面的地砖没动。 完工:壁龛里的图案马赛克 完工:大砖淋浴间和推拉玻璃门 这个淋浴间的好看,一半在表面的砖和五金,另一半在墙里那几层看不见的东西:它们都按顺序做在了该做的位置上。 同类业主可以参考的 3 点 先选五金、再封墙。带顶喷和手持花洒的淋浴系统,阀门位置和高度要在框架阶段定死,不能等贴完砖。如果你想用自己看中的一套,先把型号交给施工方,让他据此预埋。 防水是一层一层的:衬垫、水泥板、接缝处理,贴砖前都应该能看到。请施工方在封砖之前拍照留底,将来出问题时,这些照片能帮你判断问题出在哪一层。 大块砖要事先排砖,壁龛和玻璃门的位置也要在框架阶段就定好,到贴砖时只做执行,不临时改。

Read More


P.O Box

163 Highland Ave #1051

Needham, MA 02494

sunshoreconstruction@gmail.com

链接

阳光海岸装修公司 © 2026. All Rights Reserved.
