Arlington 阁楼改造案例:拆掉木板墙和旧地板,做成一整层明亮的空间

这是 Arlington 一栋住宅的阁楼改造。同一份合约里还有一间卫生间的翻新,这里只讲阁楼。

原来的问题

阁楼原来是一间典型的老阁楼:墙面和天花钉着一层木板,地面是旧的乙烯基地板,连楼梯踏板上也贴着一些乙烯基片。保温、平整的墙面和地面、灯和插座,都需要从头做。

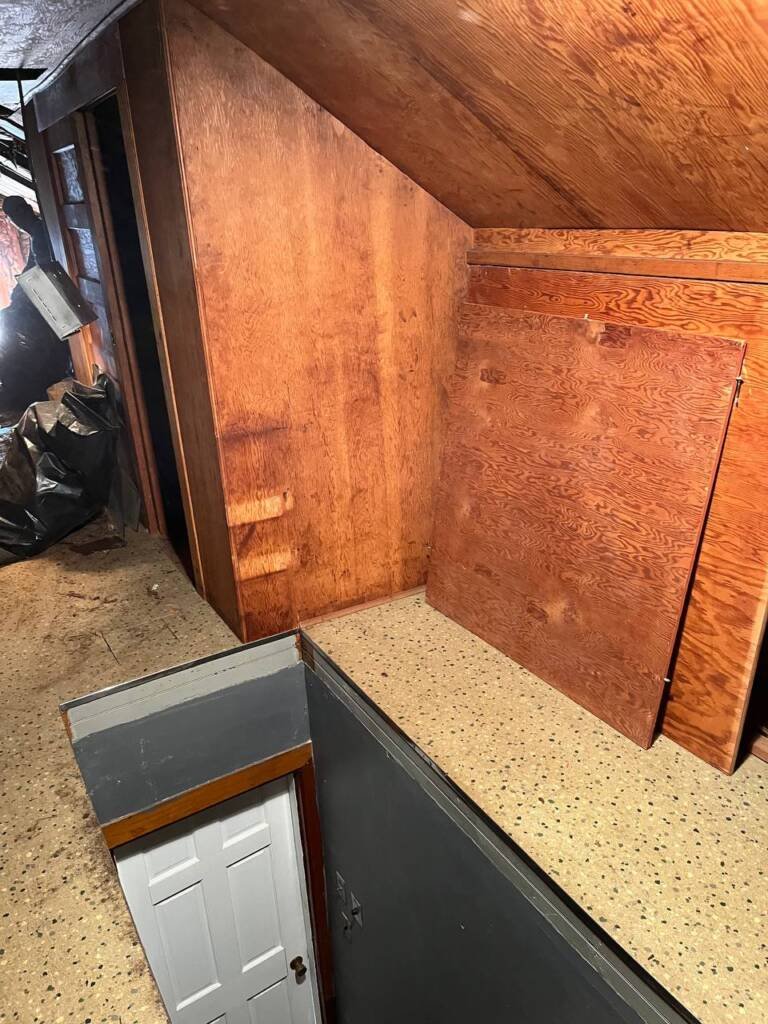

拆之前:墙和天花钉着旧木板,地面是旧乙烯基地板
拆之前:墙和天花钉着旧木板,地面是旧乙烯基地板

我们怎么做

先拆。天花和墙面的木板全部拆掉,旧乙烯基地板拆掉,楼梯上的乙烯基片也清掉了。拆完阁楼只剩木结构,这时才看得清里面是什么样子。

然后是电。换掉天花的灯具,墙上加装六个插座。这一步必须在封石膏板之前做完,所以合约里的付款节点也放在”拆除和电路完成之后”。

阁楼两侧各做一道 24 英寸(约 60 厘米)高的矮墙,把斜顶最低、人站不直的那一段收起来,也给后面的保温和石膏板留出一个规整的收边。合约里写得很明白:矮墙后面的空间不装检修门。这一点后面会再提。

接下来是保温。这一步是别家做的,不在我们的合约里;照片里能看到屋顶斜面喷了泡沫保温。保温做完,我们才能封板。

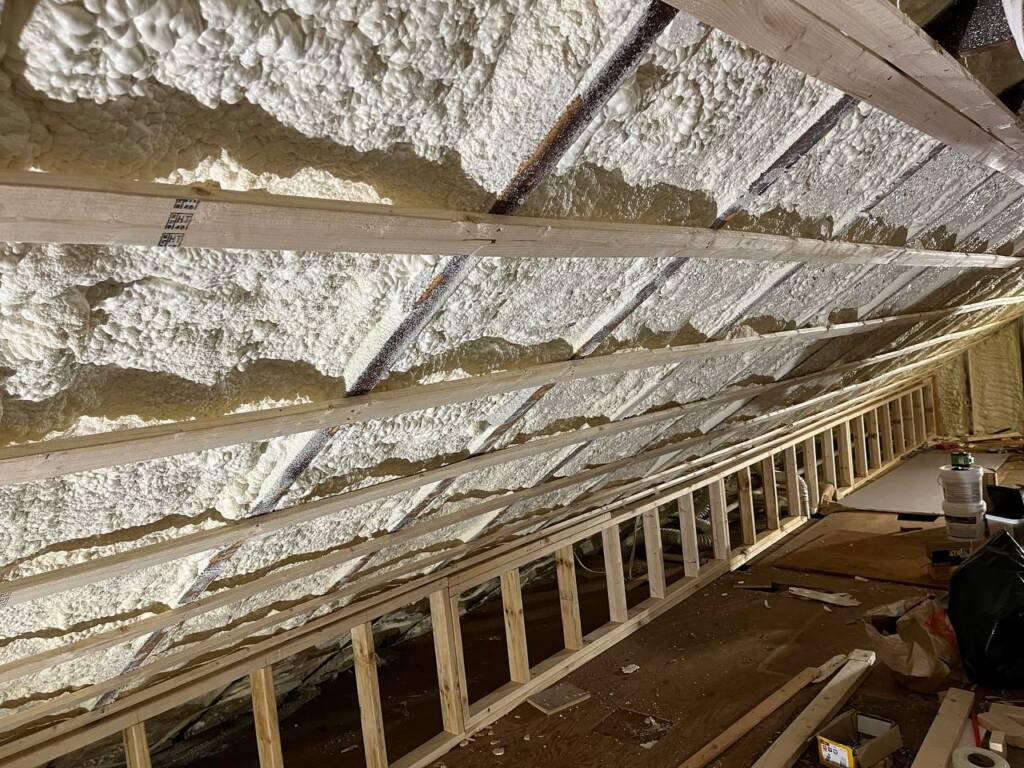

屋顶斜面喷泡沫保温,两侧矮墙框架
屋顶斜面喷泡沫保温,两侧矮墙框架

保温之后,天花和墙面装石膏板、批灰、打磨、刷漆,装踢脚线,门和窗的套线一起刷白。这一步看着简单,其实是一道一道的细活:石膏板的接缝要批平、打磨、再批,灯的位置、插座的位置都要提前留好,不然封上去就只能再开洞。

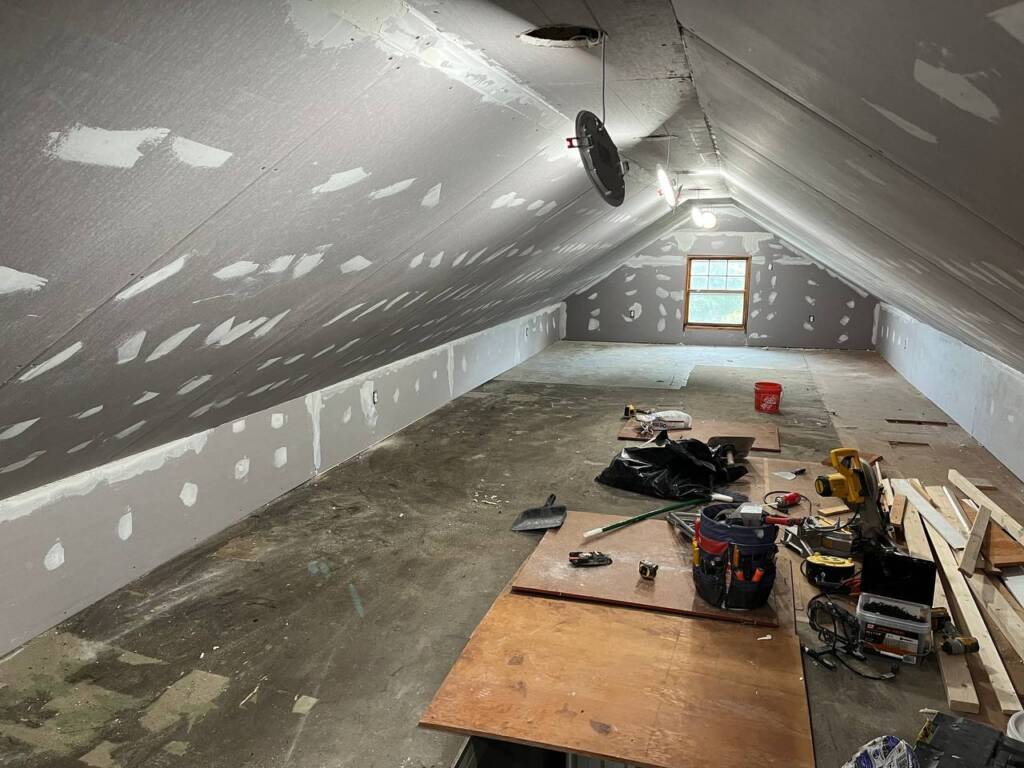

封石膏板、批灰阶段
封石膏板、批灰阶段

地面是这个工程的最后一块。先铺一层 1/4 英寸的底层板找平,再铺乙烯基地板——这是合约里的可选项,业主选了。

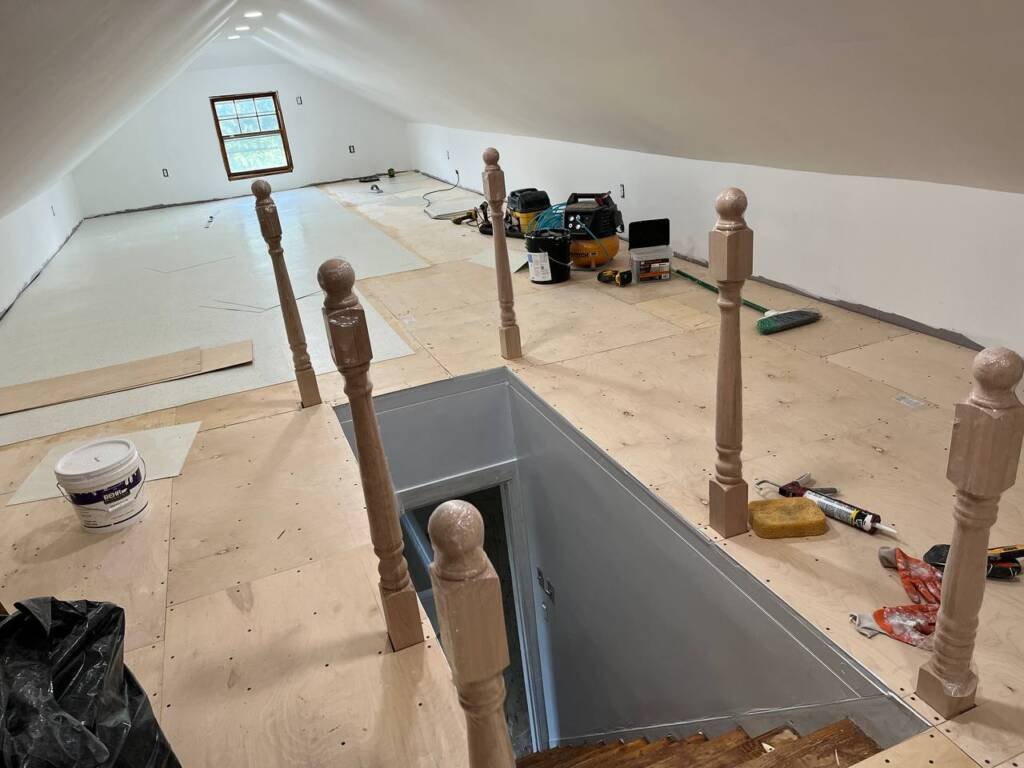

铺底层板找平
铺底层板找平

回头看这个工程的顺序:拆、电、矮墙框架、保温、石膏板、刷漆、地面,每一步都要等前一步做完。合约里的付款节点就是照这个顺序排的:先是拆除和电路完成,再是框架和石膏板完成,最后是整个阁楼完成。

工期方面,这个工程 8 月底开工,10 月底收尾,大约两个月。

完工后

阁楼成了一整个明亮的大空间:斜屋顶和墙面刷成白色,天花一排嵌入式灯,浅色地板,从楼梯口上来,视线一直通到对面的小窗。矮墙把斜顶最低的一段收得很整齐。站在楼梯口往里看,天花上的嵌入式灯沿着斜屋顶排成一线,浅色的地面把光线反射得很均匀,阁楼看起来比实际更开阔。

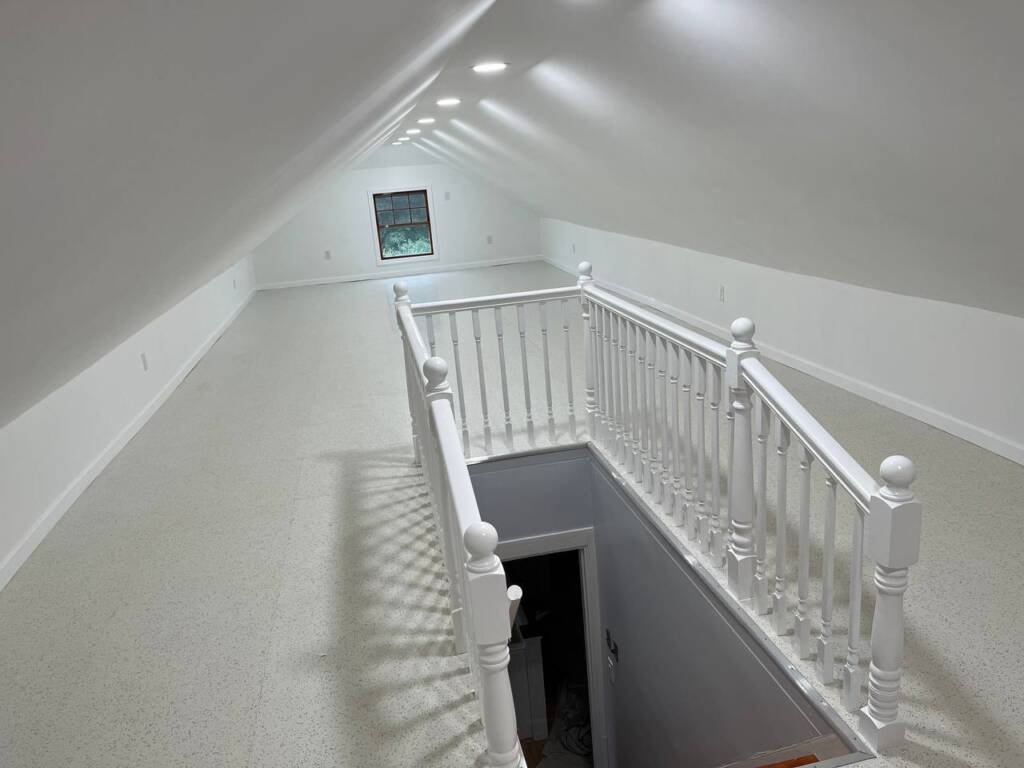

完工:白色斜顶、嵌入式灯和浅色地面
完工:白色斜顶、嵌入式灯和浅色地面

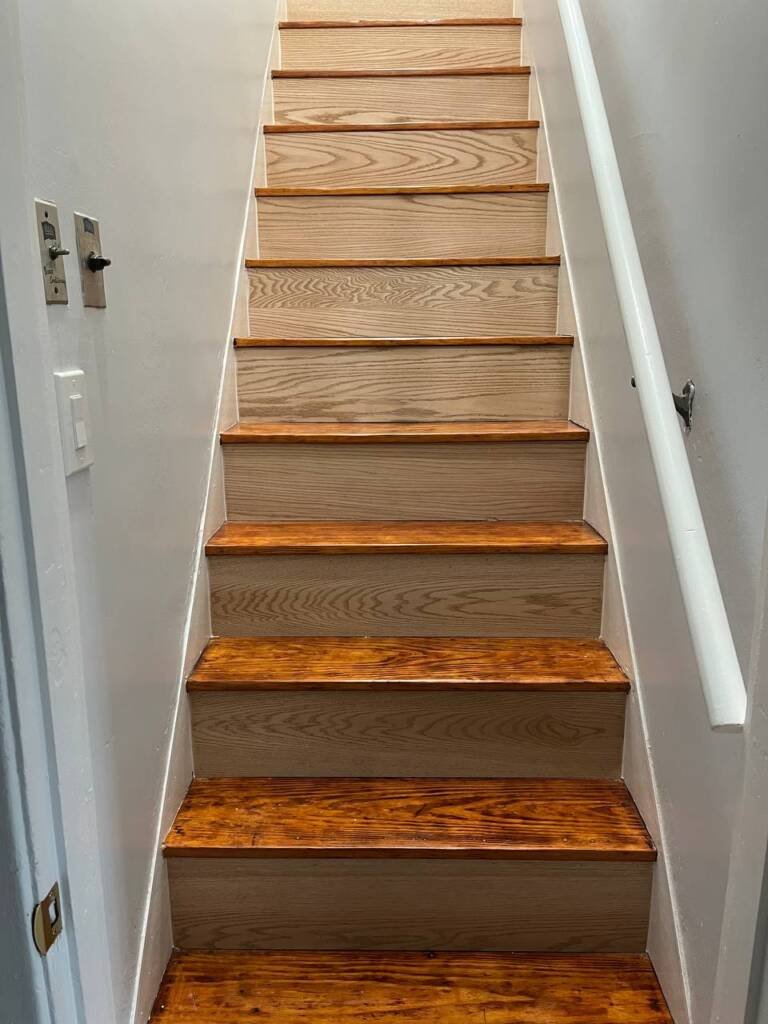

完工:通往阁楼的楼梯
完工:通往阁楼的楼梯

同类业主可以参考的 3 点

  1. 保温是另一个工种,他没做完,石膏板就封不了。开工前问清楚:保温谁来做、什么时候做,把这一步排进整个工期里。
  2. 矮墙后面的空间,要不要能进去?这个工程合约写明不装检修门。如果你想以后放东西或检查,开工前就要说,封了之后再开口很麻烦。
  3. 灯和插座要在封板前定位置。阁楼墙里没有现成的线路,封了石膏板再加,就只能开洞返工。地面先铺底层板找平,再铺地板。
